На ЮУАЭС продолжается реконструкция системы техводоснабжения

На Южно-Украинской АЭС состоялось очередное заседание оперативного штаба по реализации проекта «Реконструкция системы технического водоснабжения. Работа блоков 1…3 на Ташлыкском водохранилище и брызгальных бассейнах Южно-Украинской АЭС»

Об этом сообщает сайт «Барометр».

Совещание провела директор Дирекции по инвестициям и перспективному развитию ГП НАЭК «Энергоатом» Татьяна Амосова, которая до его начала вместе с участниками заседания побывала на строительных площадках брызгальных бассейнов, насосной станции и струенаправляющего сооружения.

В докладах по строительной части насосной станции отмечалось, что по состоянию на 2 августа на этом объекте ведется отсыпка отсечной дамбы из горной массы и обустройство глиняного замка (60%), осушение ее отсечной части для монтажа погружных насосов и установки монолитной плиты, включая всасывающую трубу.

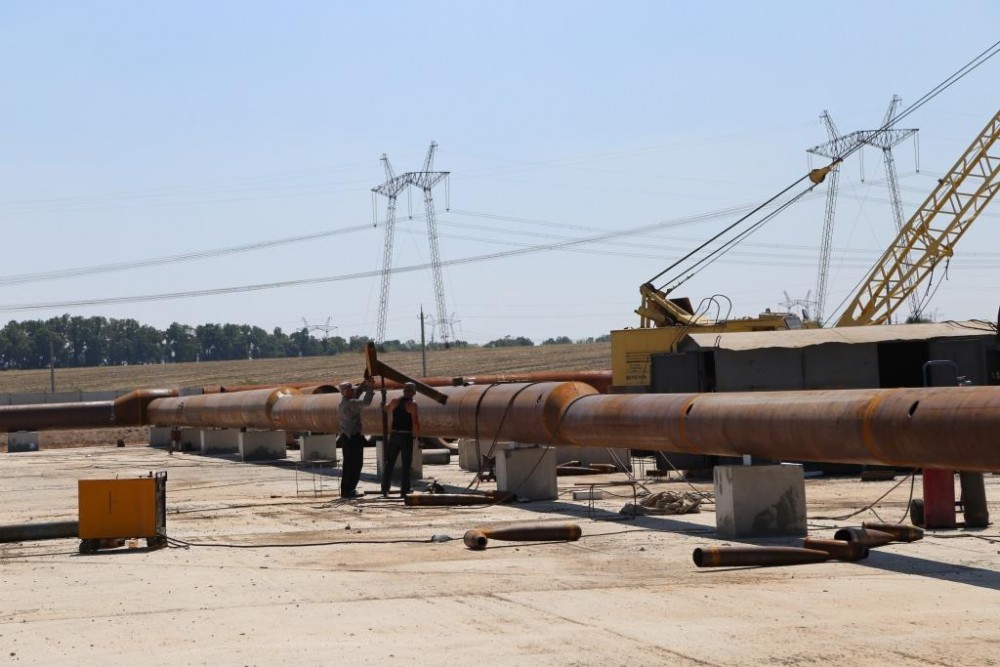

В ближайшее время начнется заливка фундамента под основание станции. На стадии согласования находится документация по вспомогательному механическому, электромеханическому и грузоподъемному оборудованию машинного зала. Параллельно с сооружением здания насосной станции на базе итальянского завода «TM.P. S.p.A – TermomeccanicaPompe» изготавливаются основные насосы для нее.

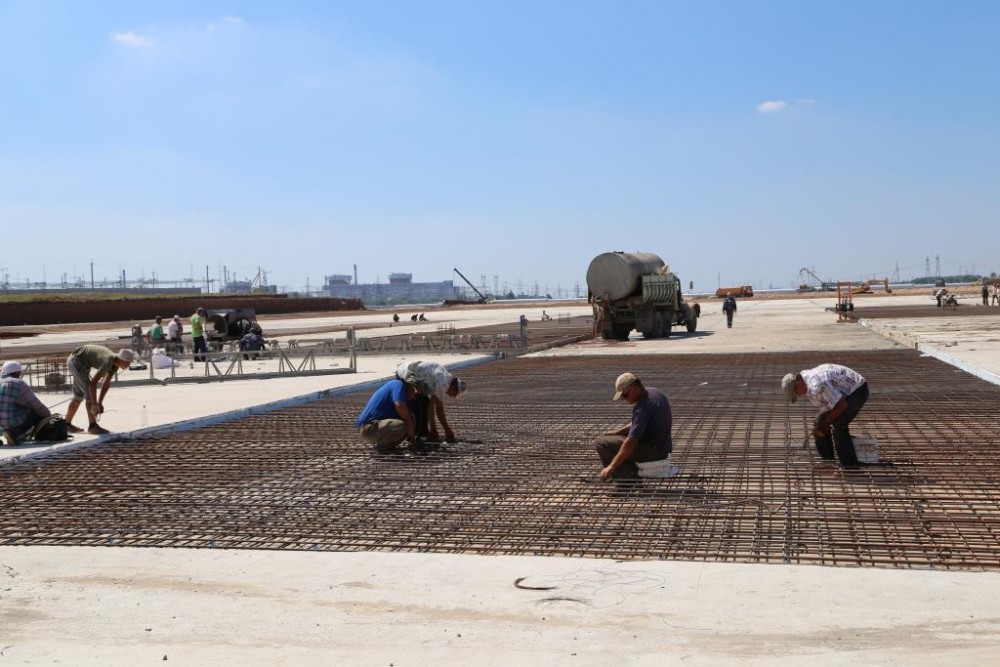

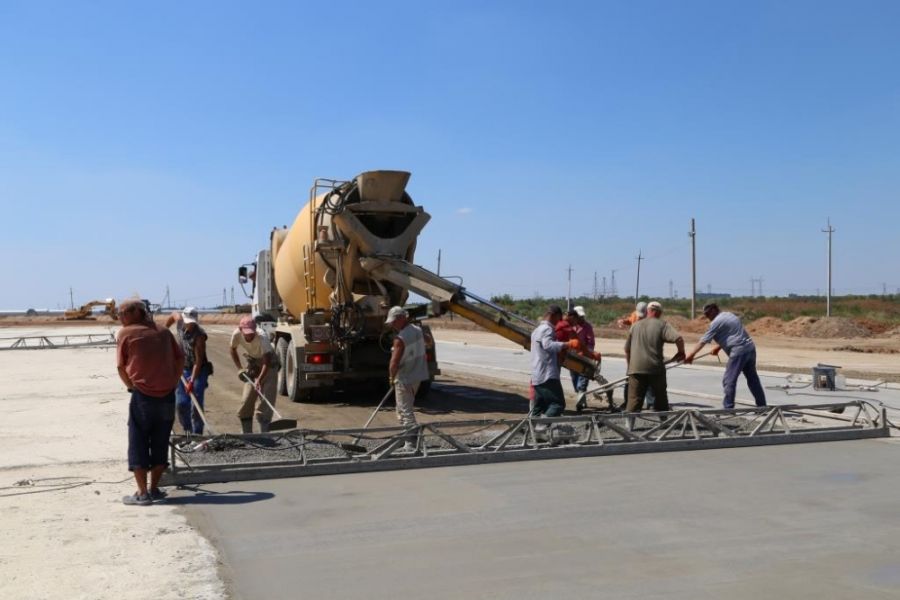

Что касается строительства брызгальных бассейнов, то работы на первом реализованы полностью. Основные силы строителей ныне сосредоточены на втором. Здесь выполняется бетонная подготовка, установка армокаркасов дна и опор, монтаж третьей ветки трубопровода. Срок окончания работ – декабрь 2017 года. На строительстве третьего брызгального бассейна ведется планирование чаши.


Финансирование проекта реконструкции системы технического водоснабжения ЮУАЭС осуществляется динамично и в установленные графиком сроки. «Финансирование проекта на 2017 год предусмотрено в размере 400 миллионов гривень и Южно-Украинский энергокомплекс, как заказчик, за 1 полугодие освоил работ уже на 55%.

 — Компания «Энергоатом» удовлетворена как ходом финансирования, так и ходом строительства объекта, — констатировала Татьяна Амосова, подводя итоги совещания.



Т.Амосова также отметила, что, несмотря на сложные погодные условия, сопровождающиеся высокой температурой воздуха (37-400С), подрядчик не вышел за границы утвержденного плана работ, и обеспечивает нужное количество персонала на строительной площадке.



АЭС, водоснабжение, Южноукраинск
